上虞第一城市门户欢迎您!   手机上虞广播网

您当前的位置 :上虞广播网 > 上虞财经频道 > 上虞股市 >

上虞境内高压线路迁改工作即将收尾

来源:上虞门户网  2020-01-14 16:47

上虞境内高压线路迁改工作即将收尾

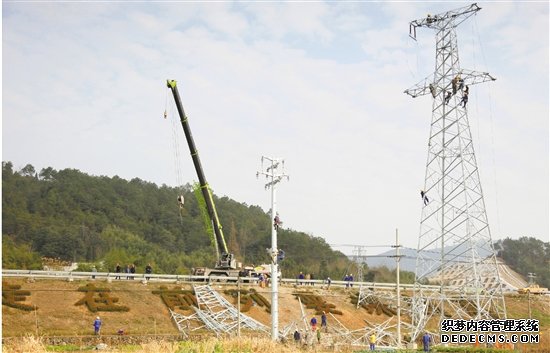

  本报讯 (记者 徐芳 通讯员 郭丽) 1月9日早上7时许,汤浦镇长山新村环溪骑行道附近拉起了警示线,这里正在进行长达E358线、博水E372线线路割接管线迁改工作。记者在现场看到,一辆吊机缓缓将10千伏钢管塔吊装至基础位置,施工人员随后将铁塔固定进行双回路架线。

  “今天我们将拆除线路200余米,新立铁塔1基,水泥杆1基,安装开关2台,新放双回路导线80米,敷设电缆564米,下午2点以前确保恢复供电。” 现场施工负责人章晓东介绍说。

  据了解,杭绍台高铁建设是绍兴市重点项目之一,对改善群众出行、拉大城市框架、加快区域开发具有重要意义。杭绍台高铁配网迁改工程上虞段涉及共计40处,其中10千伏线路22条,0.4千伏线路14条,改造投资估算1800万元。

  汤浦镇长山新村处施工点是杭绍台高铁配网迁改工程中重要的一站。去年11月中旬,上虞供电公司接到了中铁武汉电气化局集团杭绍台铁路上虞段管线迁改工程项目部通知,要求在1月初完成此处迁改施工。自任务下达以来,区供电公司积极开展电缆管道敷设、钢管塔基础浇筑、施工材料准备等前期工作,减少停电施工时间。

  “今天施工涉及的是整个配网迁改工程最后一处10千伏高压线路,原定计划施工时间为1月5日和1月7日,间隔一天需做准备工作,因期间涉及高考(1月6日至8日),所以与各方协调将施工日期延到了高考后。”国网绍兴市上虞区供电公司运检部主任刘炜告诉记者,杭绍台高铁配网迁改工程在上虞境内还剩下零星几处低压线路改造,将在政策处理完成后及时完成改造,为杭绍台高铁项目建设争取更多的施工时间。

Copyright 2012-2013 上虞第一城市门户网站 版权所有

郑重声明:网站资源摘自互联网,如有侵权,麻烦通知删除,谢谢!
